广东省高等级公路沥青路面典型破坏形式修复技术指南
广东省高等级公路沥青路面典型破坏形式修复技术指南
6 松散修复技术
沥青路面松散根据严重程度可以分为轻、重两种类型。路面细集料散失、脱皮、麻面等表面损坏为轻度,可以采用雾封层、沥再生、沥青复原剂(CAP)等措施;路面粗集料散失、脱皮、麻面、露骨,表面剥落、有小坑洞,可以采用微波技术见5.2条、红外修补技术见5.3条、微表处措施见8.2条等。
6.1雾封层
雾封层技术就是利用专用雾封层洒布车在沥青面层喷洒一层薄薄的、高渗透性的改性乳化沥青,以形成一层严密的防水层将路面空隙封闭,起到隔水防渗、保护路面功能的作用。
6.1.1适用范围
适用于沥青表面层轻度到中度细料损失或散落的高速公路,包括更新和保护旧氧化沥青路面、填补小型裂缝和表面空隙、保持和维护重交通路肩等。
使用雾封层前,必须对路面的抗滑性能进行检测和评价。抗滑系数SFC≥45才能使用。
6.1.2材料要求
雾封层所使用的材料一般为乳化沥青和水,有时可以添加一定比例的添加剂,其中,乳化沥青可以阳离子或阴离子,技术要求应符合《乳化沥青路面施工及验收规程》(CJJ42-91)的有关规定。
6.1.3施工机具
雾封层作业机具配备要求如表6.1.3所示。
6.1.4施工工艺
1.确定处治范围
确定处治范围,一般对原路面进行抗滑性能和渗水系数检测,在路面抗滑性能能够满足要求,而渗水系数较大的情况下,采用雾封层的养护措施比较合适。
2.路面清扫
对确定采用雾封层的路段进行清扫,清除表面杂物并用鼓风机吹干。
3.乳化沥青准备
将已经按要求在施工前24小时内稀释比例为1:1的乳化沥青(含水率一般为43%),装进沥青洒布车的储存灌内。
4.试洒
做1m2试验,确定合适的洒布量,主要确定洒布车行走的速度和开关的大小。
5.洒布雾封层
对确定的处治路段,沥青洒布车匀速行驶,开动开关,喷洒乳化沥青。喷洒中控制洒布量,雾封层的一般喷洒量为0.23~0.45L/m2。
6.开放交通
待雾封层在路面干涸、不再粘脚后方可开放交通。在天气晴朗、气温较高、湿度较小的情况下,一般4个小时即可开放交通。
6.1.5施工质量标准

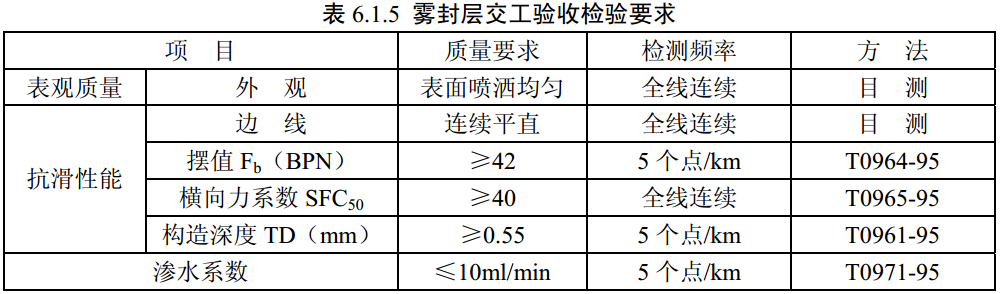

工程完工后1~2个月时,将施工全线以1~3km作为一个评价路段进行质量检查和验收,检查项目、频率、要求及方法如表6.1.5所示。
6.2沥再生
沥再生是一种新型的高效渗透性的沥青再生密封剂,呈黑色油状。将其涂刷于路面表层后,一个月后沥再生的渗透深度可达15mm以上,与原沥青结构层融为一体,从而缓解了路面的硬化脆裂程度,恢复了路面的弹性、柔韧性和粘结力。
6.2.1适用范围
适用于沥青表面层轻度到中度细料损失或散落的高速公路,包括更新和保护旧氧化沥青路面、保持和维护重交通路肩以及微小裂缝等。
沥再生应用后基本上不会影响路面抗滑性能,使用寿命相对较短。使用时建议考虑原路面的抗滑性能,对原路面进行抗滑性能评价,然后确定采用沥再生的路段。防止采用该措施后,路面的抗滑系数达不到养护规范要求。
6.2.2材料要求
由多种成分按一定比例合成,其中煤沥青35~50%,石油蒸馏液32~42%,再生剂15~40%。符合相关规范技术要求。
6.2.3施工机具
沥再生作业机具配备要求如表6.2.3所示。
6.2.4施工工艺
1.确定处治范围
确定处治范围,一般对原路面进行抗滑性能和渗水系数进行检测,在路面抗滑性能能够满足要求,而渗水系数较大的情况下,采用沥再生的养护措施比较合适。
2.路面清扫
对确定采用沥再生的路段进行清扫,清除表面杂物并用鼓风机吹干。
3.沥青再生密封剂准备
将已经按要求在施工前24小时内配制好的沥青再生密封剂,装进沥青洒布车的储存灌内。
4.试洒
做1m2试验,确定合适的洒布量,主要确定洒布车行走的速度和开关的大小。
5.洒布雾封层
对确定的处治路段,沥青洒布车匀速行驶,开动开关,喷洒沥青再生密封剂。
6.开放交通
保证有足够的时间使沥再生固化,开放交通时间应确保沥再生已经固化,这取决于天气条件,一般来说气温高于10℃的条件下,养生4~6h后,开放交通。
6.2.5施工质量标准
工程完工后1~2个月时,将施工全线以1~3km作为一个评价路段进行质量检查和验收,检查项目、频率、要求及方法如表6.1.5所示。
6.3沥青复原剂(CAP)
CAP是一种含活化物的冷混合沥青还原剂,具有双组分,可根据路况来决定两种组分的掺配比例,CAP对老化的沥青路面、桥面进行渗透和粘结,激活老化沥青胶质恢复其原有活性、粘结性和弹性,使老化沥青路面或桥面形成新的保护层,从而提高沥青路面的抗疲劳性能,改善沥青路面的使用功能,延长路面或桥面的使用寿命。
6.3.1适用范围
适用于沥青表面层轻度到中度细料损失、麻面、剥落、松散、渗水、微裂缝、沥青老化等引起的路面破坏。
CAP应用后会降低路面抗滑性能,使用寿命相对较短。必须考虑原路面的抗滑性能,对原路面进行抗滑性能评价,然后确定采用CAP的路段。防止采用该措施后,路面的抗滑系数达不到养护规范要求。
6.3.2材料要求
以乳化沥青为基质,添加活性剂的制成品。乳化沥青技术标准符合应符合《乳化沥青路面施工及验收规程》(CJJ42-91)的有关规定。
6.3.3施工机具

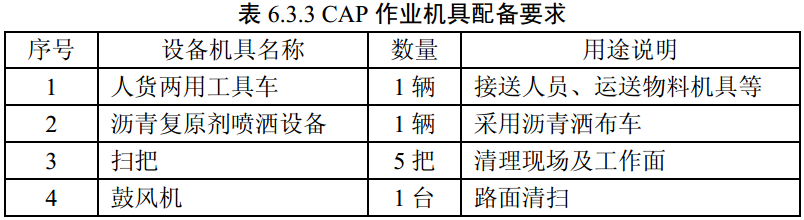

CAP作业机具配备要求如表6.3.3所示。
6.3.4施工工艺
1.确定处治范围
确定处治范围,一般对原路面进行抗滑性能和渗水系数进行检测,在路面抗滑性能能够满足要求,而渗水系数较大的情况下,采用沥再生的养护措施比较合适。
2.路面清扫
对确定采用沥再生的路段进行清扫,清除表面杂物并用鼓风机吹干。
3.喷洒混合物准备
将已经按要求在施工前24小时内配制好的沥青复原剂及中砂拌和均匀,装进沥青洒布车的储存灌内。
4.试洒
做1m2试验,确定合适的洒布量,主要确定洒布车行走的速度和开关的大小。
5.洒布雾封层
对确定的处治路段,沥青洒布车匀速行驶,开动开关,喷洒沥青再生密封剂及中砂混合物。
6.开放交通
保证有足够的时间使沥再生固化,开放交通时间应确保CAP已经固化,养生2~4h后,开放交通。
6.3.5施工质量标准
工程完工后1~2个月时,将施工全线以1~3km作为一个评价路段进行质量检查和验收,检查项目、频率、要求及方法如表6.1.5所示。
